公司动态
一、公司动态
1.10月16日,公司党委书记、董事长刘正中组织项目管理中心、金融发展中心及施工、监理单位召开2025年特别国债及中央省级预算资金争取工作暨王场排水防涝项目调度会。
2.10月18日,公司总经理冯敏组织项目管理中心、资产管理中心及施工单位、监理单位召开北部邻里中心项目建设工作推进会。
3.10月16日,公司纪委书记严伟赴江汉艺术职业学院实地考察校区及周边业态布局情况。
4. 10月17日,公司党委委员、副总经理安宁带领高新工业园区管理公司赴宜昌田家河污水处理厂考察污水处理相关工作。

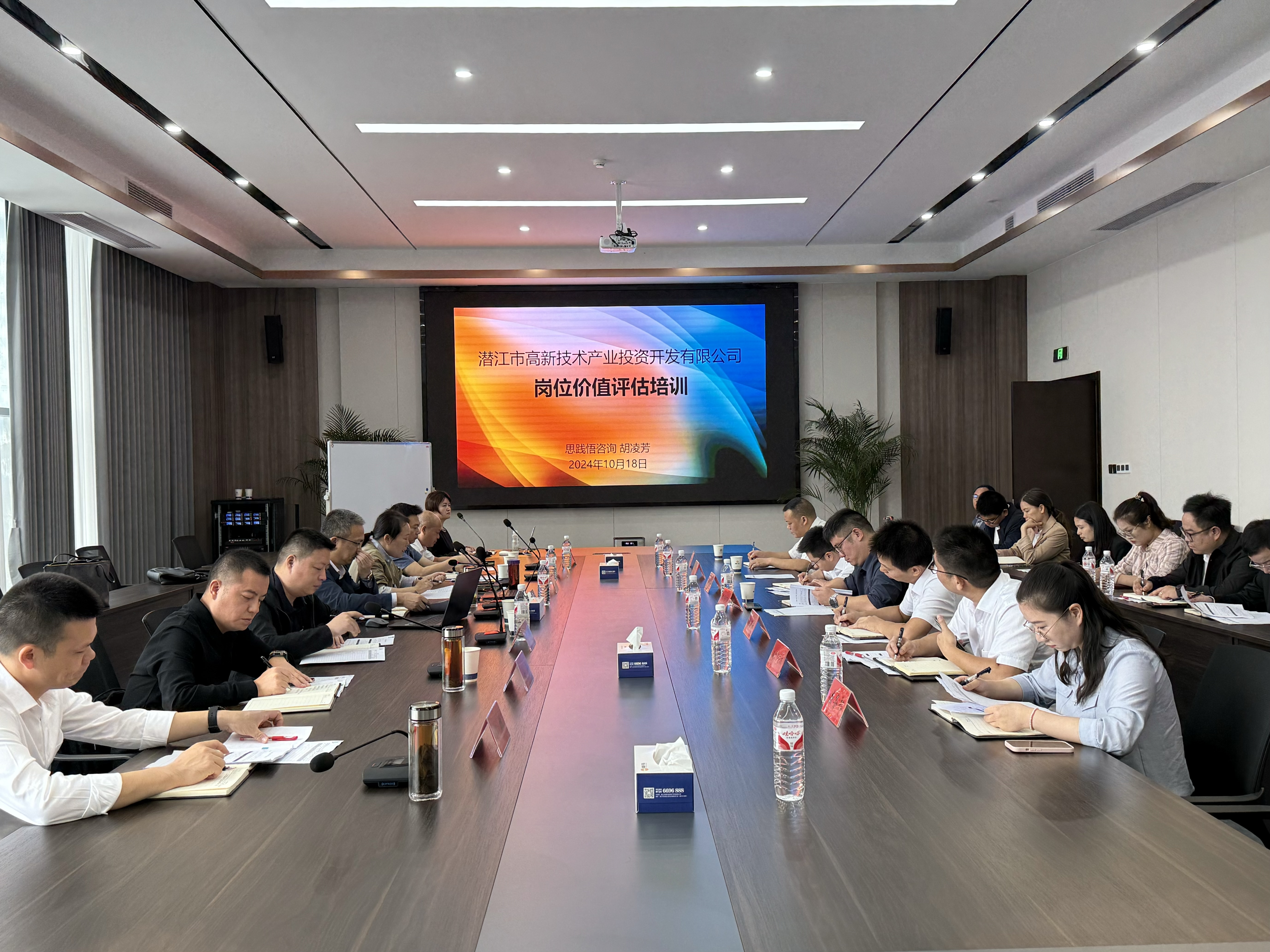

5. 10月18日,市高新投公司邀请企业管理咨询专家团队开展岗位价值评估培训。公司领导班子成员、机关全体正式职工参会。
二、项目建设

1.潜江高新区电力提档升级二期—王场变配电工程10kV张新线、集镇线4回线路迁改工程已完成全部杆塔组立,正在进行导线架设。
2.潜江市独立工矿区化工管廊及配套设施项目兴训至华耐德段已完成管廊架设施工,正在进行管道架设。

3.盐化路升级改造项目完成水稳层铺设,正在进行排水沟施工。

4.园区东路北延项目二期项目(王场一路至滨河路段)目前已完成排水管敷设320米、渣土铺设200米、桥梁桩基础5根,正在进行剩余桥梁桩基础施工。
二、部门动态

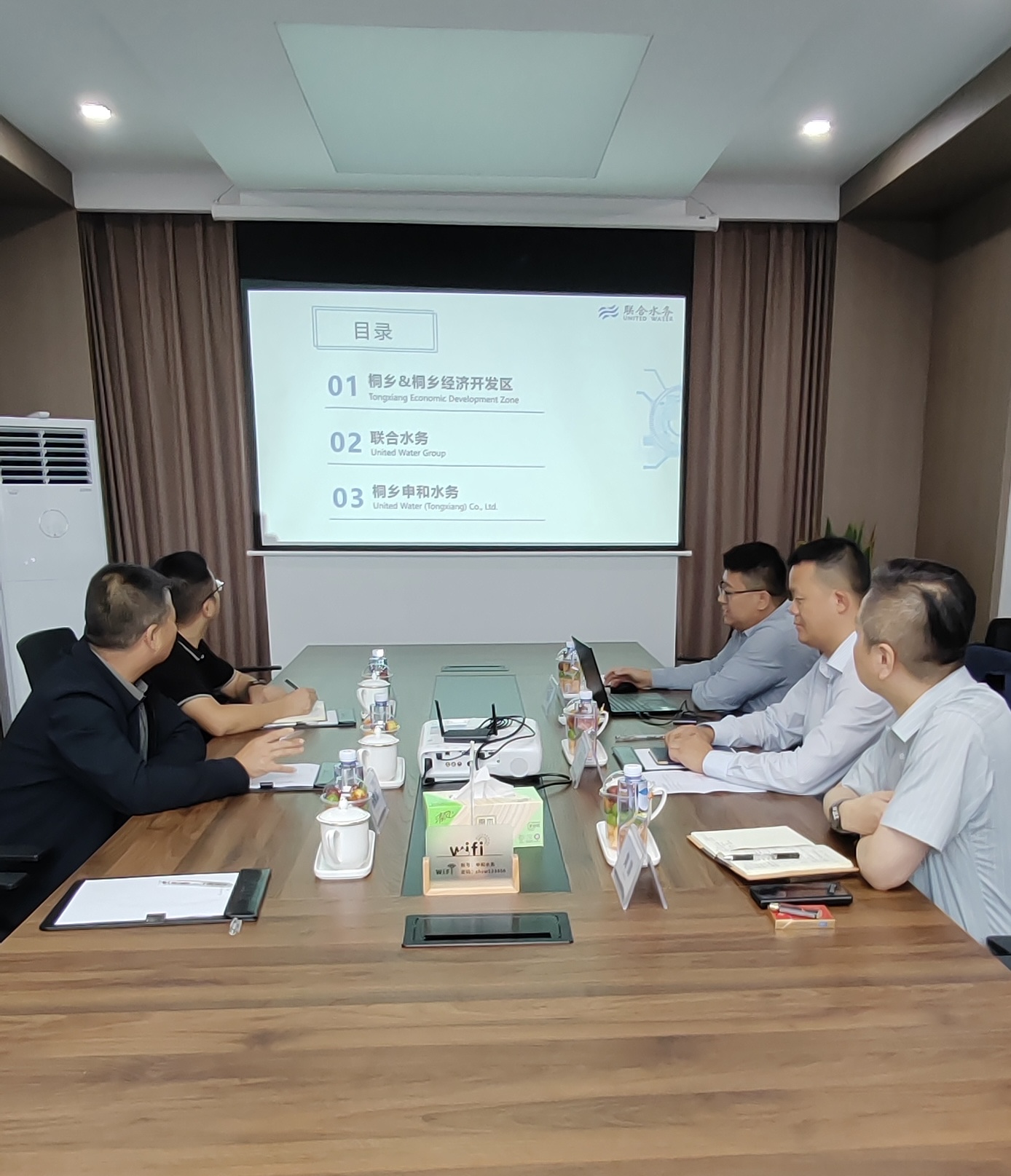

1.10月15日,高新工业园区管理公司赴浙江桐乡申和水务有限公司就污水处理厂运营管理工作进行经验交流。

2.10月18日,市政府政务督查室对我司重点工作完成进行督导。综合部、项目管理中心、资产管理公司参加。

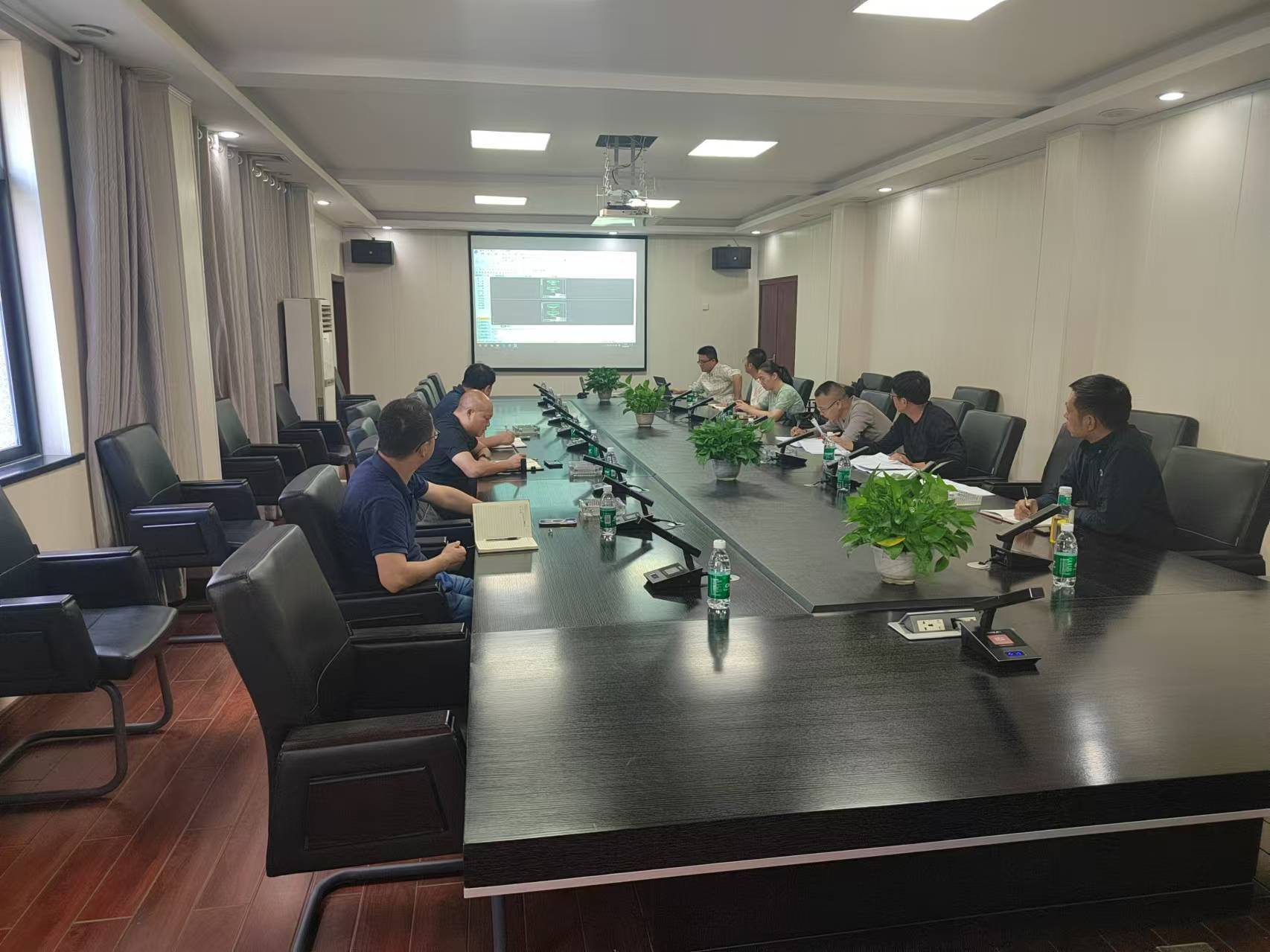

3.10月18日,项目管理中心联合高新投建设公司与张金镇政府、设计单位就“潜江市张金镇一村河水环境整治项目”进行工程技术交底。
