公司动态
一、上级调研
10月24日,市委常委、副市长、高新区党工委书记、管委会主任雷玉成开展“四下基层”调研市高新投公司活动。公司全体领导班子成员,各部室、中心、子公司负责人参加。
二、公司动态
1、10月23日-25日,市高新投公司组织全体领导班子成员,各部室、中心、子公司副职及以上员工参加全市为期三天的学习贯彻党的二十届三中全会精神专题研讨班活动。
2、10月22日,公司党委书记、董事长组织项目管理中心、金融发展中心和施工、监理单位代表召开2025 年特别国债及中央省级预算资金争取工作暨王场排水防涝项目调度会。
3、10月21日,公司总经理冯敏组织高新投建设公司召开近期重点工作推进会。
4、10月22日-25日,公司党委委员、副总经理彭鹏赴深圳倍耐特科技有限公司等企业进行招商考察。
三、项目建设

1、潜江高新区智慧园区整体提升工程项目王场消防特勤站已完成1#楼、2#楼、配电室、门房及训练塔主体施工,正在进行1#楼、2#楼外墙真石漆施工、屋面保温板铺设、室外场地运土、场地平整及管网预埋。

2、潜江高新区电力提档升级二期—王场变配电工程10kV张新线、集镇线4回线路迁改工程已完成全部杆塔组立,正在进行导线架设。

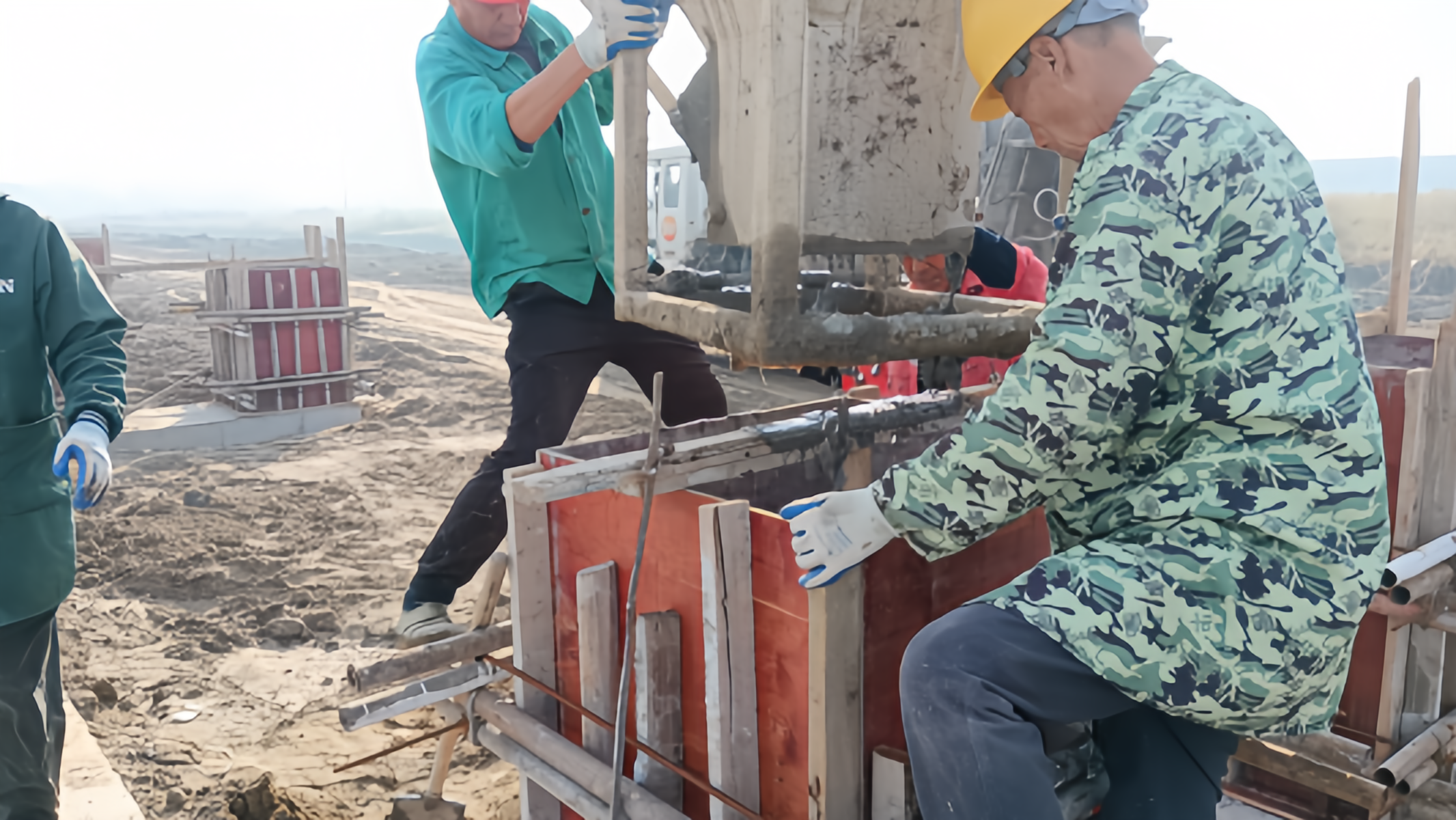

3、潜江市独立工矿区化工管廊及配套设施项目星驰至博进化工段正在进行段桩基础施工。

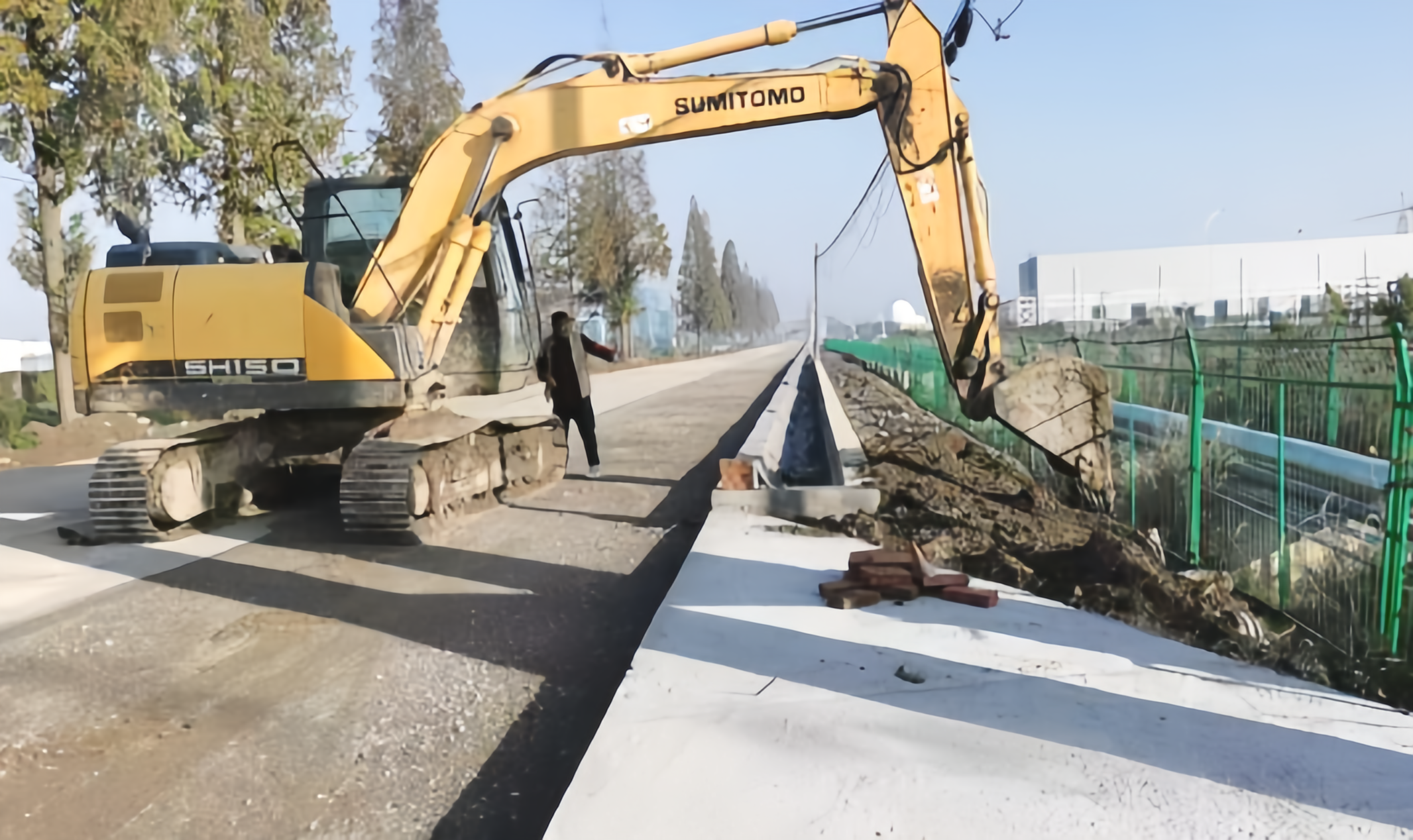

4、盐化路升级改造项目已完成第一层水稳层铺设,正在进行排水沟施工,预计下周进行第二层水稳层施工。
四、部门动态
1、10月22日,高新工业园区管理公司现场督办南部污水处理厂第三方运营机构运营管理工作。
2、10月24日,房开公司联合跟踪审计单位及项目建设单位开展工程重计量工作。

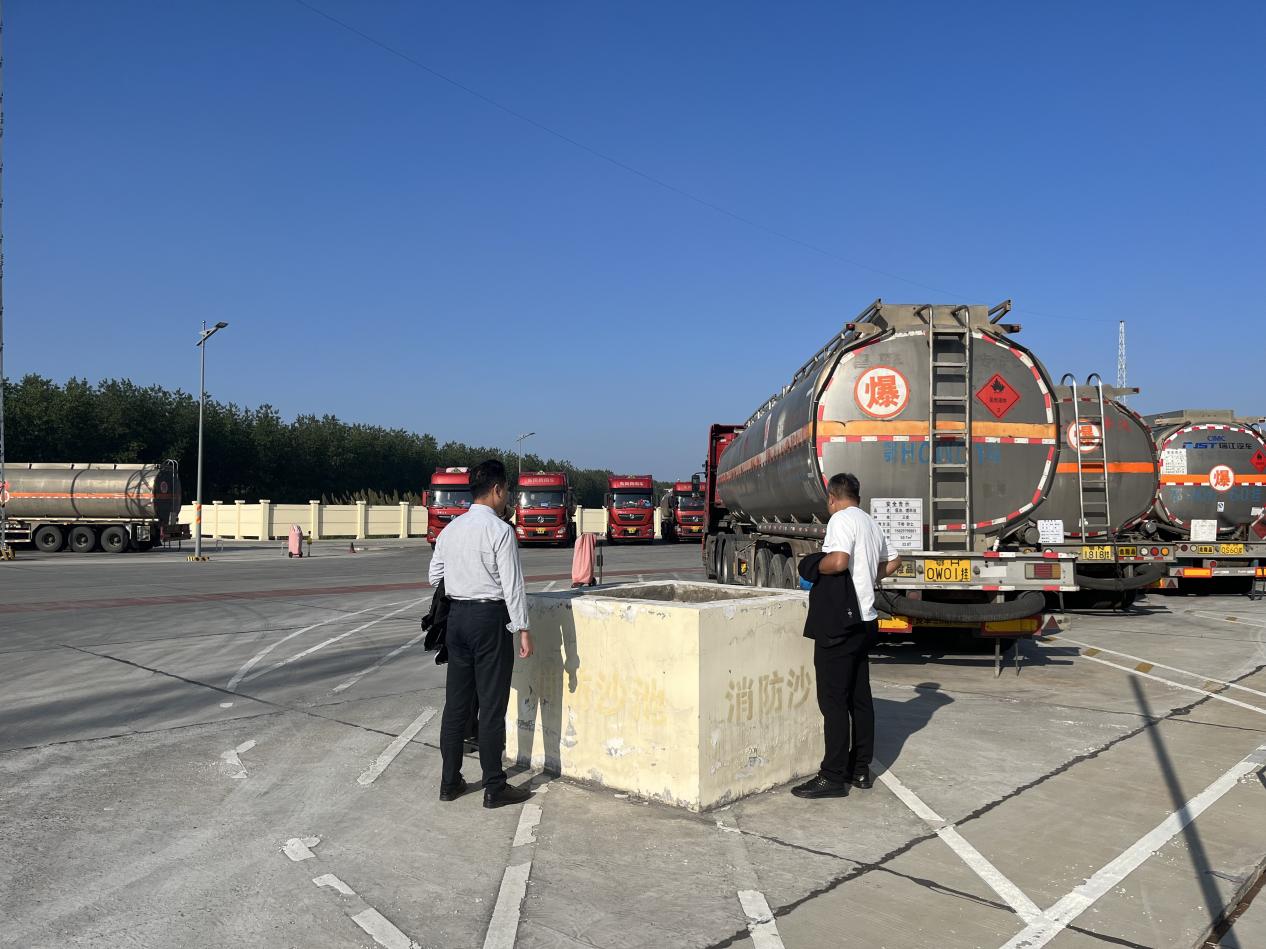

3、 10月23日,资产经营管理公司对北部片区园区综合服务中心、恒安危化品停车场进行月度安全生产检查。
